劉冬華,是武漢華源新勝電力有限公司江夏分公司總經理兼黨總支書記。在武漢雷神山醫院供電設施建設中,他帶領180余名施工隊員逆行而上,連續奮戰96個小時,圓滿完成雷神山醫院保供電任務。

挺身而出
1月25日(大年初一),劉冬華接到國網武漢供電公司緊急通知,疫情告急,必須馬上返崗執行重要保電任務。作為雷神山醫院電力施工建設單位負責人,他一刻也不耽擱,匆匆趕赴現場。
這天,他接到了“三天之內送電雷神山”的任務。面對這個幾乎不可能完成的任務,他沒有絲毫退縮?!案兄x組織信任,保證完成任務!”
當時的武漢,疫情洶洶,百萬人已經匆匆離漢,加之春節期間正是萬家團圓的時刻,施工組織難度非常大。但這位鋼鐵漢子在關鍵時刻,選擇了不談困難、不講條件。
25日,他馬不停蹄組織協調施工力量,當晚,他就在單位緊急開會部署。

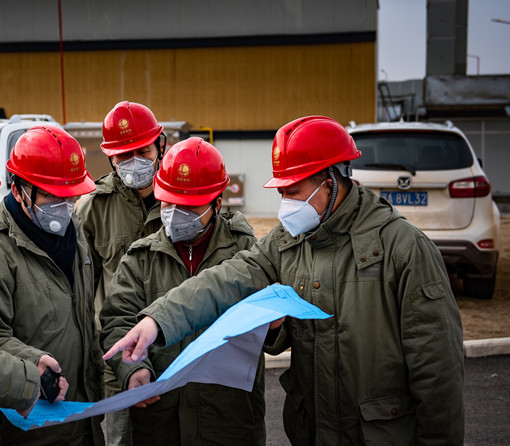

26日凌晨3點趕至建設現場,敲定供電方案;23點,立即組織骨干成員召開碰頭會,明確分工,制定施工方案和各項應急預案。當天,他還緊急調配物資和施工人員。
經過緊張組織協調,180名施工人員全部組織到位,10臺環網柜、28臺箱式變壓器、7公里長的10千伏高壓電纜等物資也全部運抵工地。
1月27日上午7點,劉冬華帶領團隊進場施工,一場攻堅戰就此打響。
爭分奪秒
自進場施工開始,三天要完成平時15天的工作量,他必須與時間賽跑。
為了加快施工進度,他將箱式變壓器原有的基礎澆灌改為預制石板材料,解決了陰雨天氣下基礎設施澆灌難以干透的問題。原有的澆筑模式每建設一個變壓器基礎至少需要1天,這一舉措將原本1天的工作量縮短為1個小時。
為了快些、更快些,劉冬華組織4個隊伍在4公里長的施工斷面上,同步開展設備安裝、敷設電纜,確保各個環節無縫銜接,這一舉措將原本需要10天的工作量壓縮到了一天半。
一組日志記錄了他晝夜奮戰的足跡:
1月27日,帶領180余人正式進場施工,當天10臺環網、8臺變壓器、4公里電纜安裝到位,此時工程完工60%。
28日,余下18臺變壓器安裝到位,工程完工90%。
29日,驗收、檢查各種送電前的準備工作到位。18:23分,雷神山成功送電。
三天三夜,4公里的施工界面,劉冬華用實際行動交出了的完美答卷。
全家上陣
雷神山醫院成功送電后,醫院電力供應保障又成了他的當務之急。該醫院現有28臺變壓器,用電負荷18170千伏安,比武漢軍運會保電期間軍運村用電量還大,安全保障刻不容緩,不容有失。
跟劉冬華一樣,他的妻子、兒子也堅守在抗疫保電第一線。自1月25日以來的10多天里,一家人沒有一起吃過飯。他的妻子說:“同為電力工人,我理解他?!?/span>
他把工地當成辦公室,幾乎24小時都守在工地,累了就找個避風的地方坐會兒,困了在工程車上靠一會兒。他說:“早點送電,雷神山醫院就能早點收治病人?!?/span>
樸實的話語,折射出一名央企共產黨員的責任擔當。
